4月27日,,,,,经过11个小时连续作业,,,,,柳南改扩建№13标成功完成六景郁江特大桥缆索吊装系统试吊工作。。。。。。。。
六景郁江特大桥缆索吊装系统塔架高122M,,,,,吊装系统设计索跨约为392M,,,,,主索长度约为1168M,,,,,采用两组主索道,,,,,单组主索道由4根Φ50密封钢丝绳组成,,,,,每条钢丝绳破断拉力总和为2366KN,,,,,整个设计吊重100T,,,,,主索安全系数要求≥3.0。。。。。。。。
本次试吊试吊具体方案以本桥最大节段(第2节段)吊重100T为试吊基准重量(G)。。。。。。。。试吊依次按空载(往返)→50%G(动载单程)→110%G(动载单程)→125%G(静载)的顺序进行。。。。。。。。试吊配重计划采用成捆钢绞线,,,,,每捆钢绞线重量按平均值3.2T,,,,,采用不同长度的钢丝绳串绑吊挂加载配重。。。。。。。。
试吊过程中主要检查以下几个方面:第一,,,,,检查加载起吊后至跨中主索的垂度情况与设计是否相符;;;;;;;;第二,,,,,观测主塔受力变形情况、塔架基础、地锚的变形数据和稳定安全情况;;;;;;;;第三,,,,,牵引索、起重索的动作情况,,,,,跑车、下挂、滑车轮组的运转情况,,,,,卷扬机组的运行情况等;;;;;;;;第四,,,,,测试指挥系统的调度配合能力。。。。。。。。为缆索吊装系统的正式吊装奠定基础。。。。。。。。
主桥钢结构安装是六景郁江特大桥的关键工序,缆索吊装系统安全运行是重中之重。。。。。。。。此次缆索吊装系统试吊成功,,,,,离不开项目大量的前期准备工作和各成员间的密切配合。。。。。。。。接下来,,,,,项目将大力推进缆索吊装系统的正式吊装工作,,,,,确保大桥的施工进度,,,,,为年底顺利完成通车任务继续发力。。。。。。。。(道桥分公司 唐红辉 陈红玉 文/图)

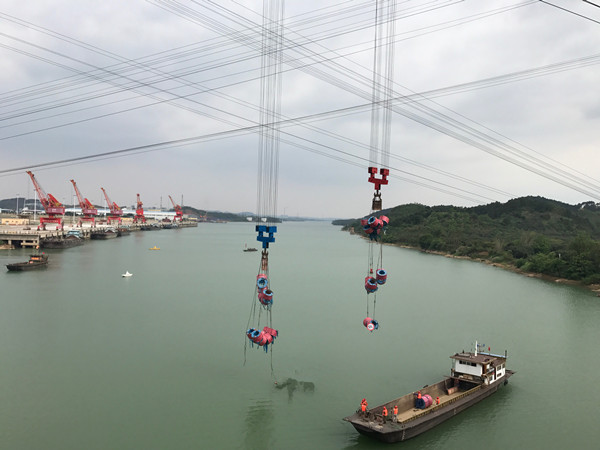

图一:50T(动载)运行至跨中

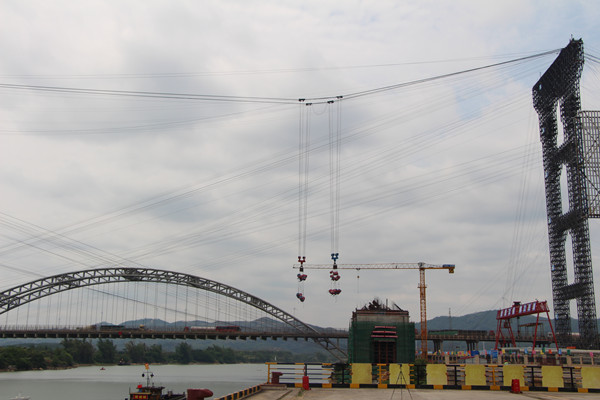

图二:110T(动载)运行中

图三:125T(静载)跨中起吊
